Wschodnia obwodnica Warszawy to jeden z najważniejszych brakujących elementów warszawskiego ringu, bo właśnie ten odcinek ma domknąć układ S8, S2 i S17 oraz odciążyć podmiejskie ulice, które dziś przejmują ruch dalekobieżny. W praktyce chodzi nie tylko o nową trasę ekspresową, ale też o sprawy bardzo przyziemne: przebieg przez gęsto zabudowane tereny, spory środowiskowe, terminy decyzji i to, co kierowca odczuje dopiero po otwarciu. Poniżej rozkładam temat na czynniki pierwsze: od aktualnego statusu inwestycji po to, jak zmieni się jazda w tej części Mazowsza.

Najważniejsze fakty o tej inwestycji

  • W 2026 roku projekt wrócił do etapu przygotowawczego, a wyłoniony projektant ma opracować dokumentację dla brakującego fragmentu S17.
  • Planowany odcinek ma ok. 16 km i ma zostać zaprojektowany jako droga ekspresowa z dwiema jezdniami po trzy pasy ruchu.
  • W grę wchodzą warianty przebiegu, w tym rozwiązania tunelowe, bo trasa ma przejść przez teren wymagający pogodzenia ruchu z zabudową i środowiskiem.
  • Jeśli harmonogram się utrzyma, dokumentacja może być gotowa w 2029 r., ale to nadal nie oznacza szybkiego wejścia w roboty budowlane.
  • Największa korzyść dla kierowców to domknięcie warszawskiego ringu i przejęcie części tranzytu przez nowy, lepiej zaprojektowany korytarz.

Dlaczego ten odcinek ma strategiczne znaczenie

Patrzę na ten temat przede wszystkim jak na problem komunikacyjny, a dopiero potem jak na inwestycję drogową. Brakujący fragment ma połączyć wschodnią część układu obwodnic i odciążyć trasy, które dziś rozlewają ruch na lokalne miejscowości oraz dojazdy do stolicy. Dla kierowców oznacza to krótszy, bardziej przewidywalny przejazd. Dla mieszkańców okolicznych dzielnic i gmin to szansa na mniej ciężkiego tranzytu pod oknami.

To nie jest jednak zwykła „droga w polu”. Mówimy o odcinku, który ma domknąć cały warszawski układ ekspresowy po wschodniej stronie miasta, a więc wejść w obszar, gdzie każdy wariant trasy natychmiast budzi pytania o hałas, wywłaszczenia, bezpieczeństwo i wpływ na otoczenie. Właśnie dlatego ta inwestycja od lat bardziej przypomina długi proces administracyjny niż klasyczną budowę drogi. Żeby zrozumieć, czemu tak się dzieje, trzeba spojrzeć na aktualny etap przygotowań.

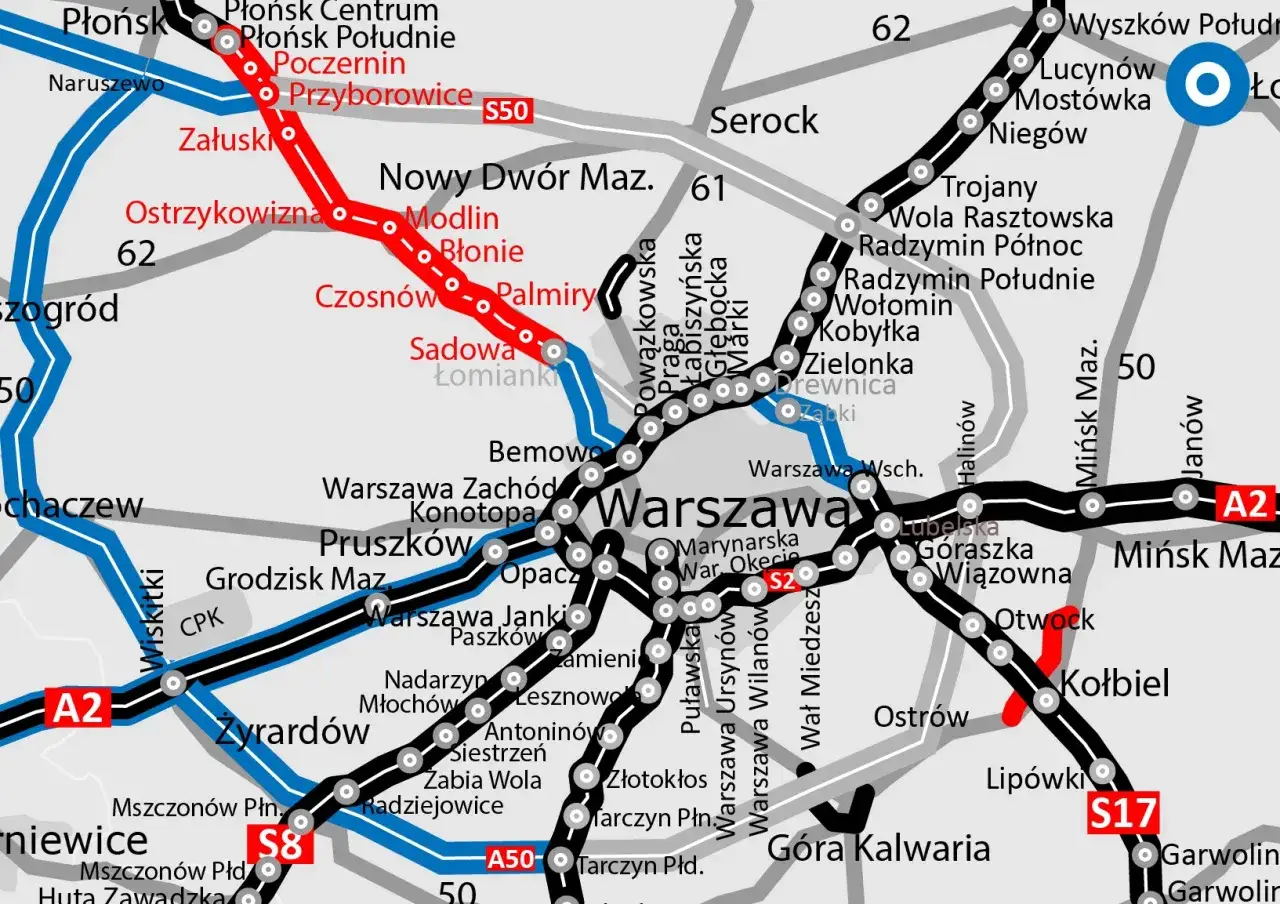

Mapa drogowa z zaznaczoną trasą S50, wschodnia obwodnica Warszawy, biegnie przez Płońsk, Nowy Dwór Mazowiecki, Palmiry i dalej na południe.

Na jakim etapie jest inwestycja w 2026 roku

Według GDDKiA wybrano najkorzystniejszą ofertę na dokumentację dla odcinka S17 między Drewnicą a Warszawą Wschód, czyli dla ostatniego brakującego fragmentu Warszawskiego Węzła Drogowego. Wartość opracowania to 7 439 040 zł, a podpisanie umowy z biurem projektowym planowane jest na II kwartał 2026 r.

Element Co wiadomo w 2026 roku Co to oznacza dla inwestycji
Zakres Odcinek Drewnica - Warszawa Wschód, ok. 16 km To ostatni brakujący fragment wschodniego domknięcia obwodnicy
Parametry Dwie jezdnie po trzy pasy ruchu w każdą stronę Trasa ma obsługiwać ruch ekspresowy, a nie pełnić funkcję lokalnej arterii
Zakres prac projektowych Warianty przebiegu, materiały do decyzji środowiskowej, badania geologiczne Najpierw trzeba zamknąć etap formalny, dopiero potem można myśleć o budowie
Harmonogram 48 miesięcy na realizację dokumentacji od podpisania umowy Przy sprawnym przebiegu dokumenty mogą być gotowe w 2029 r.

W tym miejscu ważne jest jedno zastrzeżenie: to wciąż etap projektowy, nie plac budowy. Wcześniejsze wnioski środowiskowe zostały wycofane, a cała ścieżka wróciła do ponownego przygotowania. Z praktycznego punktu widzenia oznacza to, że inwestycja rusza do przodu, ale w tempie charakterystycznym dla dużych sporów infrastrukturalnych, a nie dla szybkiej budowy odcinka bez komplikacji. To prowadzi wprost do pytania, jak sam przebieg trasy ma wyglądać w terenie.

Jak ma przebiegać i dlaczego wariant tunelowy wraca do stołu

Planowany odcinek ma połączyć okolice Drewnicy z rejonem Warszawy Wschód, czyli zamknąć brak po wschodniej stronie miasta. W dokumentach mocno wybrzmiewa temat wariantów tunelowych, bo przy tak zwartej zabudowie i tak trudnym otoczeniu nie da się po prostu narysować szerokiej trasy na mapie i uznać sprawy za zamkniętą.

Z mojego punktu widzenia tunel nie jest tu „efekciarskim dodatkiem”, tylko jedną z niewielu dróg do pogodzenia ruchu tranzytowego z warunkami terenowymi. Taki wariant może ograniczyć konflikt z otoczeniem i hałas, ale zwykle podnosi koszt oraz wydłuża przygotowanie inwestycji. Innymi słowy: im trudniejsze otoczenie, tym więcej administracji, badań i uzgodnień, zanim pojawi się pierwsza koparka.

W projekcie mają się znaleźć między innymi:

  • węzły drogowe, które rozprowadzą ruch bez wciskania go w każdą ulicę lokalną;
  • obiekty inżynierskie, czyli m.in. wiadukty i potencjalne tunele, jeśli taki wariant zostanie wybrany;
  • drogi do obsługi ruchu lokalnego, aby mieszkańcy nie tracili dojazdu do swoich terenów;
  • oświetlenie i odwodnienie, które na trasie tej klasy są elementem podstawowym, nie dodatkiem;
  • chodniki i ścieżki rowerowe tam, gdzie będzie to potrzebne do bezpiecznego obsłużenia otoczenia trasy.

To właśnie takie detale pokazują, że mówimy o pełnym korytarzu transportowym, a nie wyłącznie o nowym asfalcie. Z tego płynnie przechodzimy do pytania najważniejszego z perspektywy czytelnika Cars4me: co ta inwestycja realnie zmieni dla kierowców.

Co zmieni dla kierowców i jakie zasady będą tu obowiązywać

Jeżeli odcinek powstanie w planowanej klasie drogi ekspresowej z dwiema jezdniami, samochody osobowe i motocykle będą mogły jechać z prędkością do 120 km/h. Dla pojazdów cięższych niż 3,5 t limit będzie niższy, a w czasie robót budowlanych albo na odcinkach czasowo zwężonych prędkość zawsze wyznaczy oznakowanie, nie przyzwyczajenie kierowcy do „ekspresówki”.

Sytuacja Praktyczna zasada Co warto zapamiętać
Dwujezdniowa droga ekspresowa Do 120 km/h dla aut osobowych, motocykli i lekkich dostawczaków To podstawowy limit dla docelowej trasy
Pojazdy powyżej 3,5 t Do 80 km/h Ciężki transport nie jedzie tu tak samo szybko jak osobówka
Odcinek w przebudowie Limit wynika ze znaków tymczasowych Na budowie nadrzędne są tablice, a nie ogólna klasa drogi
Minimalny odstęp Co najmniej połowa prędkości w metrach, np. 60 m przy 120 km/h To realnie poprawia bezpieczeństwo przy gwałtownym hamowaniu

GDDKiA przypomina też o rzeczach, które kierowcy często bagatelizują: pas awaryjny nie służy do postoju, a na ekspresówce trzeba utrzymywać prędkość i odstęp adekwatne do warunków, nie tylko do znaku. W praktyce oznacza to, że nowa trasa może poprawić płynność ruchu, ale nie zwalnia z dyscypliny za kierownicą. Gdy droga powstanie, największą różnicę odczują ci, którzy dziś przedzierają się przez wschodnie przedmieścia stolicy i lokalne wloty na Warszawę. To z kolei prowadzi do pytania, dlaczego cała sprawa trwa tak długo.

Dlaczego ta inwestycja tak długo stoi w miejscu

Najkrótsza odpowiedź brzmi: bo w tej części Warszawy nie wystarczy wyznaczyć osi drogi. Trzeba jeszcze obronić wariant przed sądami, dopiąć formalności środowiskowe i znaleźć rozwiązanie, które da się pogodzić z gęstą zabudową oraz oczekiwaniami mieszkańców. To właśnie dlatego ten projekt ciągnie się latami, a kolejne decyzje często kończą się nowym etapem zamiast natychmiastowego wejścia w teren.

Etap Po co jest Dlaczego ma znaczenie
STEŚ Porównuje warianty przebiegu i wskazuje najkorzystniejszy kierunek Bez tej analizy trudno uzasadnić wybór konkretnej trasy
Decyzja środowiskowa Określa warunki dla inwestycji i jej wpływ na otoczenie To jeden z najczęstszych punktów sporu przy dużych drogach
ZRID Pozwala przejść do realizacji i wejść w teren Dopiero wtedy budowa staje się naprawdę „fizyczna”
Przetarg i roboty Wybiera wykonawcę i uruchamia budowę To etap, który kierowcy widzą jako zwężenia, objazdy i zmiany organizacji ruchu

W tej inwestycji najpierw wygrywa administracja, potem asfalt. I właśnie dlatego cierpliwość jest tu ważniejsza niż medialne nagłówki. Z punktu widzenia czytelnika najcenniejsze jest nie samo „czy powstanie”, ale to, kiedy naprawdę zacznie się liczyć w codziennych trasach.

Co z tego wynika dla kierowców mieszkających po wschodniej stronie stolicy

Na dziś nie zakładałbym szybkiego przełomu w najbliższych miesiącach. Jeśli poruszasz się po wschodniej stronie Warszawy, bardziej opłaca się śledzić komunikaty o przetargu, decyzjach środowiskowych i czasowej organizacji ruchu niż czekać na natychmiastową budowę. To wciąż projekt, ale już na tyle zaawansowany, że warto obserwować go uważnie.

  • W codziennym ruchu nadal największe znaczenie mają obecne korytarze dojazdowe i lokalne drogi wylotowe.
  • Po uruchomieniu robót trzeba liczyć się z czasowymi zwężeniami, objazdami i niższymi limitami prędkości.
  • Po ukończeniu inwestycji największą korzyść odczują nie tylko mieszkańcy, ale też kierowcy jadący tranzytem przez Mazowsze i dalej na wschód kraju.
  • Nowa trasa nie rozwiąże wszystkich problemów sama z siebie, jeśli równolegle nie będzie porządku w drogach lokalnych i dojazdach do węzłów.

Patrzę na ten projekt bez przesadnego optymizmu, ale też bez cynizmu: jeśli dokumentacja i procedury ruszą zgodnie z planem, ten brakujący odcinek naprawdę może zmienić codzienny układ jazdy w tej części regionu. Na razie jednak to przede wszystkim inwestycja, której powodzenie zależy od prawa, terenu i konsekwencji w prowadzeniu całej procedury.

FAQ - Najczęstsze pytania

Projekt znajduje się na etapie przygotowawczym. W 2026 roku planowane jest podpisanie umowy na opracowanie dokumentacji dla odcinka Drewnica – Warszawa Wschód, co pozwoli na ponowne przeprowadzenie procedur środowiskowych.

Zgodnie z harmonogramem projektant będzie miał 48 miesięcy na realizację dokumentacji od momentu podpisania umowy. Jeśli proces przebiegnie bez zakłóceń, komplet dokumentów niezbędnych do dalszych prac może być gotowy w 2029 roku.

Odcinek o długości ok. 16 km zostanie zaprojektowany jako droga ekspresowa z dwiema jezdniami po trzy pasy ruchu każda. Trasa ma obsługiwać ruch tranzytowy, co pozwoli odciążyć lokalne arterie i poprawić płynność przejazdu przez Mazowsze.

Warianty tunelowe są poważnie brane pod uwagę w procesie projektowym. Takie rozwiązanie ma na celu pogodzenie nowoczesnej infrastruktury z gęstą zabudową mieszkalną oraz ochronę środowiska i ograniczenie hałasu w rejonie inwestycji.
